近日,西安热电污水源(皂河)新能源供热项目取得关键突破,流量计井至皂河段60米顶管工程抢抓汛前施工窗口期,提前顺利贯通。该节点任务的完成,有效消除汛期河道影响,减轻皂河行洪压力,为城市安全度汛提供了有力保障。

皂河是城市重要排洪河道之一。主汛期来临,为减少施工对河道行洪的影响,项目部抢抓有限窗口期,统筹人员、设备、物资等各类资源,在严守安全质量底线的基础上提速攻坚,顺利完成关键段顶管施工任务。目前,项目部正在进行钢板桩围堰拔除,预计本月中旬恢复区域原貌,恢复河道行洪能力,赶在“七下八上”前保障汛期排洪通畅。

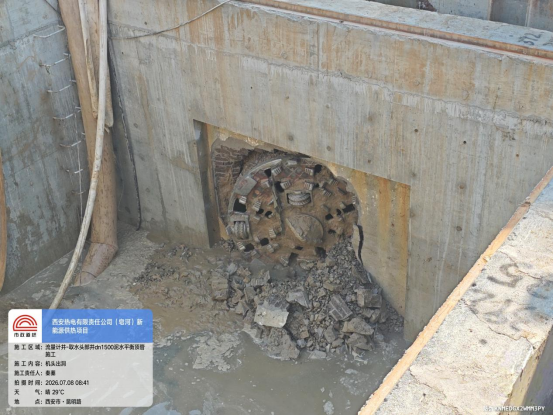

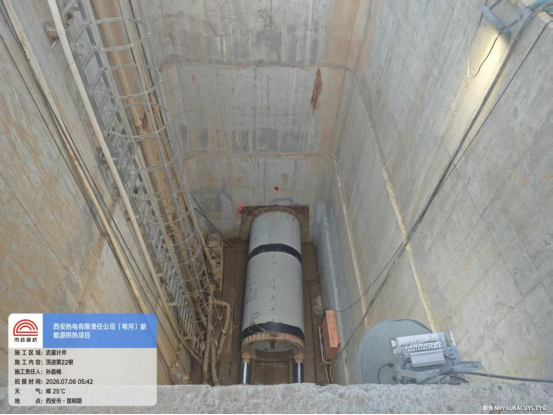

本次贯通的D1500mm顶管工程,采用泥水平衡工艺,管道总长60米、埋深11米,是项目取水系统的核心控制性节点。施工区域地质复杂,穿越地下水层、松散砂层、淤泥河床等不稳定地层,且河床多孤石,极易出现顶进受阻、土体塌陷、管道偏移等问题,施工管控难度大。

针对复杂施工工况,项目部优化施工方案与工艺,多措并举破解施工难题。通过土体注浆加固稳固松软土层,动态调节泥浆平衡压力,保障掘进面稳定,杜绝土体扰动与塌陷风险。同时配备破碎机头专用顶管设备,高效破除地下孤石等硬质障碍,确保顶进作业连续平稳。此外,项目在沿线道路及河堤布设多处监测点,实行24小时动态监测,全方位守住安全、质量底线。
此次顶管工程提前贯通,打通了项目核心取水通道,完善了新能源供热项目取水配套体系,为后续施工及项目投产运营奠定坚实基础。
下一步,项目部将持续坚守安全、质量双底线,紧盯工期节点,细化施工举措、压实管控责任,稳步推进后续施工,保质保量完成项目建设任务,倾力打造安全优质的新能源供热民生工程。(文图/乔茜 杨佳豪)
